Historique détaillé
Voici l'historique des principaux événements concernant le nouveau projet éolien de Lentefaye-Sud, annoncé par Global Wind Power après l'abandon de son premier projet Lentefaye de 38 éoliennes.
Les événements peuvent être de plusieurs types :
| Réunion | |
| Conseil municipal | |
| Echange de courrier | |
| Evénement divers |
Les événements sont classés par date croissante, les événements les plus récents figurent donc en fin de la liste.
Accès direct aux derniers événements
1. Démarrage du nouveau projet Lentefaye-Sud
| Date | Novembre 2017 - Janvier 2018 |
| Evénement | GLOBAL WIND POWER mène une "étude des perceptions" auprès des élus et de la population |
| Résumé |
GLOBAL WIND POWER (GWP) a missionné la société de communication ALTER&GO pour "prendre la température" des élus et de la population, à la suite du fiasco du projet Lentefaye initial (38 éoliennes) sur le Sud-Morvan. Objectif officiel : "comprendre les attentes et recueillir les propositions du territoire en termes de concertation et d'information locale autour du projet éolien de GLOBAL WIND POWER". 51 personnes auraient été rencontrées entre le 10 novembre 2017 et le 20 janvier 2018. ALTER&GO résume ainsi les "perceptions" collectées, à propos du projet Lentefaye abandonné : 1. "Au commencement, nous sommes nombreux à avoir adhéré au projet [sic]." ; 2. "Aujourd'hui, on ne sait plus en quoi consiste le projet." 3. "Le projet suscite de nombreuses questions." 4. "On attend beaucoup pour la suite [re-sic]." 5. "Les précédentes réunions d'information n'ont pas permis de répondre aux questions qui se posaient." 6. "Il y a eu des erreurs dans la manière dont le projet a été conduit." 7. "Les élus n'ont pas été suffisamment accompagnés." 8. "Aujourd'hui, on n'a plus confiance en GLOBAL WIND POWER". 9. "L'opposition autour de l'éolien est très présente dans nos communes." 10. "Il faut penser l'éolien de manière globale et en cohérence avec notre territoire, informer autour de ce projet et donner à voir ce qui se fait ailleurs, être associé au développement du projet." Source : mme Marie Guichaoua, chef de projet Alter&Go. |
| Commentaire |
On constate que les "perceptions" du projet Lentefaye abandonné ne sont pas très brillantes. Pourtant, le "panel" des interviewés avait été constitué avec soin : selon David HEINRY, directeur-associé d'ALTER&GO, les noms des personnes à interviewer - outre les élus eux-mêmes - avaient été suggérés... par les maires ou par GWP. Pour être honnête, ALTER&GO aurait dû à chaque fois préciser qui était l'auteur de la "perception": un citoyen de base ? un élu local ? un propriétaire foncier concerné par le projet (qui attend effectivement beaucoup du projet) ? Par ailleurs, ALTER&GO souhaitant rencontrer des associations locales, le maire de Marly-sous-Issy l'a mis en contact avec la section de Marly de la FNACA (Fédération Nationale des Anciens Combattants d'Algérie) (si, si, c'est vrai !). Bizarrement, ni SAUVEGARDE SUD-MORVAN, ni NATURE ET PAYSAGES EN SUD-MORVAN, ni VENT DU SUD-MORVAN, ni NOUVELLES RURALITES EN SUD-MORVAN n'ont été contactés par Alter&Go. Pas très professionnel, de la part d'ALTER&GO ! |
| Date | 06 février 2018 |
| Evénement |
Réunion de GLOBAL WIND POWER et d'élus. GWP annonce l'abandon du projet Lentefaye initial (38 éoliennes) et le développement d'un nouveau projet Lentefaye-Sud |
| Résumé |
GWP a organisé le 06 février 2018 une discrète réunion à Saint-Seine. Etaient présents : - les 6 maires de Luzy, Ternant, Saint-Seine, Cressy-sur-Somme, Marly-sous-Issy et Tazilly (maire-adjoint) ; - 6 habitants du Sud-Morvan ayant participé à l'étude des perceptions (cf événement Novembre 2017 ci-avant) ; - 6 collaborateurs de GLOBAL WIND POWER et de sa société de communication ALTER&GO.
Mme Julia BASTIDE, directrice-adjointe de GWP : - annonce que le projet éolien Lentefaye de 38 éoliennes est définitivement abandonné ; - annonce que mr Cyril DESRUMEAUX, ancien chef du projet Lentefaye chez GWP, et mr MASSON, prospecteur foncier, ont quitté GWP ; - présente la société de communication ALTER&GO, qui va aide GWP à convaincre les élus et la population du bien-fondé du nouveau projet ; - présente les résultats de l' "étude des perceptions" ; - annonce que GWP va "retravailler" le projet Lentefaye en en réduisant la taille ; - annonce un "tour du territoire" jusqu'en avril 2018, date avant laquelle GWP s'engage à revenir vers les élus pour annoncer un nouveau projet sur le Sud-Morvan, "à taille humaine" [sic]. Voir le communiqué de presse de GLOBAL WIND POWER. |
| Commentaire |
Le président de SAUVEGARDE SUD-MORVAN s'est invité à cette réunion. Visiblement, tous les maires présents - déjà bernés une fois par GWP - redemandent des éoliennes. GWP n'en a pas annoncé le nombre. Y en aura-t-il pour tout le monde ? Bien sûr, les maires se sont bien gardés d'annoncer cette réunion à leurs administrés du Sud-Morvan et de leur en faire un compte-rendu : on reprend les bonnes vieilles habitudes de dissimulation. |
|
Documents |
Liste des participants à la réunion (voir) Communiqué de presse publié après la réunion (voir) |
| Date | 07 juin 2018 |
| Evénement | Réunion de GLOBAL WIND POWER et d'élus |
| Résumé |
Mme Julia BASTIDE, directrice adjointe de GLOBAL WIND POWER, réunit discrètement à la mairie de Cressy-sur-Somme les maires de Luzy, Tazilly, Savigny-Poil-Fol, Ternant, Saint-Seine, Cressy-sur-Somme et Marly-sous-Issy. Objectifs de la réunion : - Présentation aux maires de la chef de projet GWP : mme Jessica Plier ; - Description sommaire du nouveau projet ; - Proposition de création d'un "comité de pilotage" pour le nouveau projet Lentefaye-Sud. |
| Commentaire |
Mme Jessica PLIER, "chef de projet senior", vient d'intégrer GWP en avril 2018, après 6 mois d'expérience chez IBERDROLA RENOVABLES... en 2011. Elle ne connait donc ni le premier projet Lentefaye, ni les élus, ni le Sud-Morvan. |
| Date | 30 juillet 2018 |
| Evénement | Les maires du Sud-Morvan relancent GLOBAL WIND POWER |
| Résumé |
Lors de la réunion du 07 juin, GWP avait promis de confirmer par écrit les propositions faites aux maires, et de clarifier le sort que GWP allait réserver aux promesses de bail.signées par les propriétaires fonciers et les exploitants dans le cadre du projet Lentefaye abandonné. N'ayant reçu aucun courrier de GWP, Jean-Claude DESRAYAUD, premier adjoint au maire de Luzy, prend l'initiative de rédiger un projet de lettre de relance à envoyer à GWP et en soumet la rédaction aux maires de Tazilly, Savigny-Poil-Fol, Cressy-sur-Somme et Marly-sous-Issy. (voir le projet de lettre de relance de la mairie de Luzy).
Après mises au point, la lettre est envoyée à GWP le 2 août 2018. Cette lettre est co-signée par les maires de Luzy, Tazilly, Savigny-Poil-Fol, Cressy-sur-Somme et Marly-sous-Issy. (voir la lettre cosignée par les 5 maires)
GWP y répond évasivement le 31 août 2018, en précisant à la fois que le projet Lentefaye va être repris à zéro... mais que les promesses de bail signées par les propriétaires et les exploitants restent valides [elles valent beaucoup d'argent !]. GWP propose aux maires un "co-pilotage" (sic !) du projet. |
| Commentaire |
|
|
Documents |
Lettre de relance envoyée par les maires à GWP (voir) Réponse de GWP du 30 août 2018 (voir) |
| Date | 23 octobre 2018 |
| Evénement |
Réunion de GWP et d'élus à Cressy-sur-Somme Création du "Comité des élus" |
| Résumé |
13 élus sont présents, représentant la communauté de communes Bazois-Loire-Morvan et les communes de Luzy, Tazilly, Savigny-Poil-Fol, Ternant, Saint-Seine, Cressy-sur-Somme et Marly-sous-Issy (voir la liste). GWP annonce d'autorité la création d'un "Comité des Elus", qui "lance officiellement le nouveau projet éolien". GWP est maintenant associé à NORDEX, fabricant allemand d'éoliennes, à 60-40%. GWP annonce que "le nouveau projet va être basé sur des valeurs de transparence et de co-construction avec les élus et la population" [sic]. Aucune information n'est donnée sur le nombre d'éoliennes (même approximatif) ni leur emplacement. GWP renonce aux éoliennes prévues initialement à proximité de Luzy (trop proches du centre bourg et du Mont-Beuvray) et celles prévues initialement à proximité de Savigny-Poil-Fol (présence de rapaces protégés).
Le nouveau projet ne concerne donc plus que les 5 communes de TAZILLY, TERNANT, SAINT-SEINE, CRESSY-SUR-SOMME et MARLY-SOUS-ISSY.
Voir le compte-rendu de la réunion n°1 du Comité des Elus. Prochaine réunion annoncée : 12 décembre 2018 (reportée depuis au 30 janvier 2019). |
| Commentaire |
Sans avoir rien décidé par eux-mêmes, les élus présents à la réunion constituent maintenant un "Comité des Elus" officiel, qui a "lancé officiellement le nouveau projet éolien", sans même que les conseils municipaux ne soient au courant. Belle manipulation, à laquelle les élus semblent s'être prêtés de bonne grâce ! Pour avoir une première idée du nouveau projet éolien Lentefaye-Sud, voir la page Présentation du projet. |
|
Documents |
Compte-rendu de cette réunion n°1 du Comité des Elus (avec liste des participants) (voir). |
| Date | 09 novembre 2018 |
| Evénement |
Conseil municipal de Savigny-Poil-Fol : la commune se retire officiellement du projet |
| Résumé |
la commune de Savigny-Poil-Fol a reçu confirmation écrite de GLOBAL WIND POWER qu'elle n'était pas concernée par le nouveau projet éolien Lentefaye-Sud. En conséquence, par délibération du 09 novembre 2018, le conseil municipal annule toutes décisions prises en faveur de l'ancien projet Lentefaye. |
| Commentaire |
Dans le cadre de l'ancien projet Lentefaye, la commune de Savigny-Poil-Fol avait imprudemment donné à GWP son accord pour l"implantation de 6 éoliennes de 3 MW sur son territoire. Elle avait en outre signé une promesse de bail sur 4 voies communales et 13 chemins ruraux de la commune, déclarée ensuite illégale par le Tribunal administratif de Dijon, à la demande de SAUVEGARDE SUD-MORVAN. Tout cela sans aucune étude préalable ni conseil extérieur. |
|
Documents |
Extrait du compte-rendu de ce conseil municipal du 09/11/2018 (voir). |
| Date | 21 janvier 2019 |
| Evénement |
Conseil municipal de Luzy : la commune se retire officiellement du projet |
| Résumé |
La commune de Luzy a reçu confirmation écrite de GLOBAL WIND POWER qu'elle n'était pas concernée par le nouveau projet éolien Lentefaye-Sud. Aux dires de la nouvelle éuipe GWP, la commune est trop proche du site archéologique de Bibracte/ Mont Beuvray et les éoliennes initialement prévues sur le territoire de la commune surplombent le bourg de Luzy de façon excessive (sic). En conséquence, par délibération du 21 janvier 2019, le conseil municipal de Luzy annule toutes décisions prises en faveur de l'ancien projet Lentefaye. |
| Commentaire |
Dans le cadre de l'ancien projet Lentefaye, la commune de Luzy avait imprudemment donné à GWP son accord pour l"implantation de 9 éoliennes de 3 MW sur son territoire. Elle avait en outre signé une promesse de bail sur 8 chemins ruraux de la commune, déclarées ensuite illégale par le Tribunal administratif de Dijon, à la demande de SAUVEGARDE SUD-MORVAN. Tout cela sans aucune étude préalable ni conseil extérieur. |
|
Documents |
| Date | 30 janvier 2019 |
| Evénement |
Réunion de GWP et des élus à Marly-sous-Issy Deuxième "Comité des élus" |
| Résumé |
Participants : Luzy : mme J. GUERIN (maire) Tazilly : mr P. GUERIN (maire), mr A. GAUTHIER (1er adjoint) Ternant : mr A. BARBEY (2ème adjoint) Saint-Seine : mr A. SAUVAGET (maire) Cressy-sur-Somme : mr JP. RAULO (maire), mr B. SOTTY (1er adjoint), mme Ch. PERRIN (2ème adjoint), mr G. DEGOUZEL (3ème adjoint) Marly-sous-Issy : mr B. POUCHELET (maire), mme AM. ROY (1ère adjointe), mr JL BROCHOT (2ème adjoint), mr Ph. BONDAZ (conseiller), mme B. CLEMENT (conseillère).
La séance est essentiellement consacrée à répondre aux questions posées par les élus présents.regroupés en 5 thèmes : - l'éolien (1 question) - les impacts potentiels (8 questions) - les retombées financières (6 questions) - les prochaines étapes (3 questions) - Le projet (5 questions) (voir le compte-rendu diffusé aux seuls participants)
Selon GWP, aucune étude n'est encore lancée (démarrage espéré d'ici l'été 2019). La prochaine étape est une troisième réunion du Comité des élus (!), à une date à définir. La "concertation" avec la population - désormais réglementaire - serait lancée au cours de 2019.
Selon mr Jean-Pierre Raulo, maire de Cressy-sur-Somme, interrogé par le Journal de Saône-et-Loire du samedi 2 février 2019 (voir), il y aurait 4 éoliennes sur le territoire de sa commune. Etonnant ! C'est exactement le nombre d'éoliennes prévues initialement sur sa commune par le premier projet Lentefaye abandonné. Il confirme donc pour sa commune l'exactitude des informations de SAUVEGARDE SUD-MORVAN (voir la carte du projet) |
| Commentaire |
Il semble que GWP et MAZARS-ALTER&GO aient été quelque peu déstabilisés par la publication du compte-rendu de la réunion du 23 octobre 2018. Rien de nouveau ne semble avoir été annoncé concernant le projet lui-même. Bizarrement, le compte-rendu de cette deuxième réunion ne liste plus les présents, comme s'ils avaient quelque chose à cacher ! Grâce à divers bavardages, il a été possible de reconstituer cette liste (voir ci-dessus). On s'étonne notamment que la maire de Luzy ait participé à la réunion, sans aucune autorisation de son conseil municipal qui a au contraire décidé le 21 janvier 2019 de se retirer du projet. Bizarre ! GLOBAL WIND POWER et MAZARS-ALTER&GO parlent beaucoup de "transparence" et de "co-construction", mais la pratiquent peu ! Il n'aura pas fallu longtemps pour que les discours creux se dégonflent. Pour l'instant, le mot d'ordre semble être : "surtout pas d'informations à la population !". |
|
Documents |
- Article du Journal de Saône-et-Loire du samedi 2 février 2019 (voir). - Compte-rendu de la réunion (voir) |
| Date | 24 mai 2019 |
| Evénement |
Global Wind Power s'associe à la société NORDEX, fabricant d'éoliennes allemand |
| Résumé |
Par une décision du 24 mai 2019, la société danoise GLOBAL WIND POWER FRANCE APS a décidé : 1. de dédier sa sous-filiale française WP FRANCE 15 SAS au seul projet éolien Lentefaye-Sud ; 2. d'ouvrir le capital de de cette sous-filiale - à la société allemande NORDEX WINDPARK BETEILIGUNG GmbH. Celle-ci devient donc co-actionnaire de WP FRANCE 15 SAS. |
| Commentaire |
Fin 2018, le bureau d'études français GLOBAL WIND POWER FRANCE SAS, filiale de la société danoise GLOBAL WIND POWER FRANCE APS, est en situation très difficile : chiffre d'affaires écroulé à 181.578 €, résultat d'exploitation catastrophique à -2.442.890 €, dette abyssale vis-à-vis de société-mère de 5.067-956 €. Il est donc décidé le 24 mai 2019 d'abandonner une partie minoritaire du capital de WP FRANCE 15 SAS au fabricant d'éoliennes NORDEX. En échange, celle-ci va prendre en charge une partie des frais d'études environnementales du projet Lentefaye-Sud, soulageant ainsi le bureau d'études français GLOBAL WIND POWER SAS. |
|
Documents |
- Décision d'ouverture du capital de WP FRANCE 15 SAS du 24 mai 2019 (voir). - Nouveaux statuts de la société WP FRANCE 15 SAS (voir) |
| Date | 28 août 2019 |
| Evénement |
Le maire de Cressy-sur-Somme réunit un conseil municipal clandestin |
| Résumé |
Le 28 août 2019, mr J.P. RAULO, maire de Cressy-sur-Somme, a convoqué et réuni à la mairie les membres du conseil municipal, en présence de deux collaborateurs de GLOBAL WIND POWER (mme Pauline Lemeunier) et de NORDEX (mr Jérémy Decrock). Objet de la réunion : tenir informés les membres du conseil municipal de l'avancement des études du nouveau projet Lentefaye-Sud. Les deux intervenants ont confirmé que les études du nouveau projet progressent. |
| Commentaire |
Pour éviter d'avoir à afficher une convocation sur le panneau municipal et éviter ainsi toute présence des citoyens, il a choisi - de façon totalement illégale - de convoquer et réunir clandestinement les membres du conseil municipal. Encore un bel exemple d'abus d'autorité (article 432-1 du Code pénal) ! |
|
Documents |
Néant |
| Date | 02 décembre 2019 |
| Evénement |
Conseil municipal de Marly |
| Résumé |
Le Conseil Municipal "autorise GWP France à mener une étude de faisabilité en vue de l'implantation d'un parc éolien", avec 4 voix pour et 1 voix contre. |
| Commentaire |
Selon le texte même de la délibération, "la société GWP dit avoir réalisé un diagnostic technique sur la commune de Marly" et dit "que celui-ci a identifié un potentiel de développement éolien" , mais "aucun document concerant ce diagnostic n'a été porté à la connaissance de la commune". |
|
Documents |
| Date | 10 février 2020 |
| Evénement |
Conseil municipal de Cressy |
| Résumé |
Le Conseil Municipal "autorise GWP France à mener une étude de faisabilité en vue de l'implantation d'un parc éolien", avec 7 voix pour, 1 voix contre et une abstention. . |
| Commentaire |
SSM note que les autorisations retranscrites dans les délibérations du Conseil de Cressy sont identiques mot pour mot à celles du Conseil de Marly. On peut aisément deviner qui tient la plume... |
|
Documents |
| Date | Janvier et février 2020 |
| Evénement |
Installation de deux mâts de mesure d'environ 100m de haut, l'un à Saint-Seine en janvier, l'autre à Marly en février |
| Commentaire |

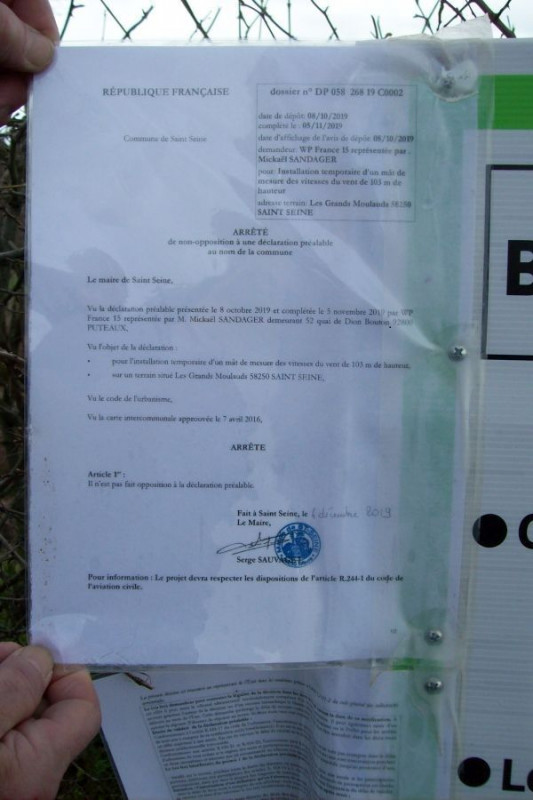

On peut remarquer sur l'arrêté de la mairie de Saint-Seine (voir document ci-dessous) que le porteur de projet n'est pas Global Wind Power France, mais une société appelée WP France 15. Il y a confusion juridique entre Global Wind power France, le groupement GWP-Nordex et la société WP France 15 que les élus n'auraient pas du laisser passer.
WP France 15 a un capital de 6000 € ce qui est totalement disproportionné par rapport à l'empleur du projet. |
| Documents |
|
Date |
1er juillet 2020 |
|
Evénement |
Organisation à Saint-Seine d'un "forum" d'information par Total Quadran (ex Global Wind Power) et Nordex |
|
Résumé |
Le forum est un nom pompeux pour désigner un accueil limité à 6 personnes par heure, devant des panneaux n'expliquant en rien les détails du projet Tersainly. |
|
Pas de présentation du projet ; les participants devaient poser des questions, et le plus souvent aucune réponse précise ne leur était apportée. |
|
|
Commentaire |
Sous prétexte de Covid 19, aucun débat n'a eu lieu. Les participants ont été extrêments déçus des réponses qu'ils ont obtenu |
|
Documents |
Article du Journal du Centre du 8 juillet 2020 (Voir) |
|
Date |
24 juillet 2020 |
|
Evénement |
Soirée-débat organisée à Saint-Seine par Sauvegarde Sud-Morvan sur la triple imposture des éoliennes géantes, ainsi que sur les contre-vérités de Total Quadran. |
|
Résumé |
La réunion s'est faite dans la salle culturelle de Saint-Seine. |
|
Un débat sous forme de questions-réponses a eu lieu ensuite. |
|
|
Commentaire |
La soirée a été utile, car les élus sont avides d'une information objective |
|
Documents |
Présentation de SSM lors de la soirée (Voir) |
|
Date |
|
|
Evénement |
Organisation d’une visio-conférence par Total Quadran (ex Global Wind Power) et RWE (ex-Nordex) |
|
Résumé |
Pour cause de confinement, les promoteurs ont organisé une visio-conférence. |
|
« Le projet, c’est toujours flou » a titré le journal de S&L.
En effet, aucune explication nouvelle sur le projet. La seule information nouvelle, c’est que Nordex France a été rachetée, par RWE, le producteur d’électricité allemand, l’une des entreprises européennes qui émet le plus de carbone. |
|
|
Commentaire |
Sauvegarde Sud-Morvan a dénoncé une « mascarade » de communication. Les promoteurs ont profité de l’outil visio pour éluder certaines questions délicates. |
|
Documents |

On notera que les maires envisagent la relance du projet Lentefaye, alors qu'ils ne disposent d'aucune autorisation de leurs conseils municipaux pour ce faire. Les maires se croient tout permis. Cest simplement illégal !
